即墨区创智新区科技孵化器项目地源热泵设计方案

2018-11-20 14:50:08评论:0

组 105


项目名称: 鑫诚恒业科技孵化器A楼项目。

项目地点:位于即墨市蓝色新区靖海卫路以北,龙山路以东;企业总部03地块。总用地面积11366.66平方米。

建筑用途:办公楼。

建筑层数和高度:本工程地下一层,地上主体10层;裙房4~6层;一层层高4.5米,其他层层高3.9米,建筑总高度40.3米。

建筑概况:地下一层为车库和设备用房;地上部分为开敞式办公。

建筑面积:本工程总建筑面积31659.66平方米,其中:地上24621.31平方米,地下7038.35平方米。

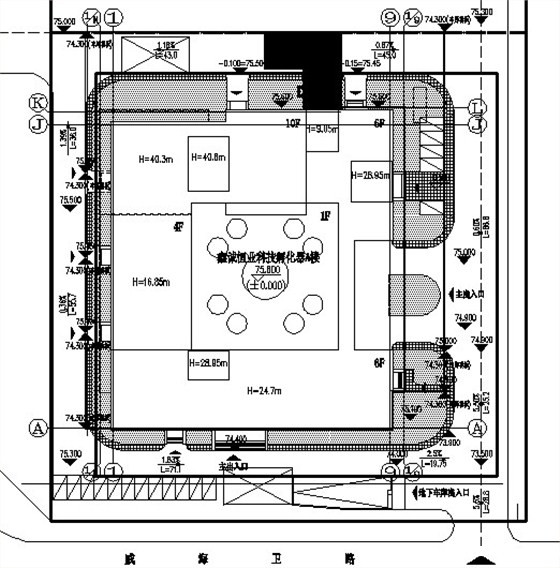

该办公楼总平面如下图所示:


鑫诚恒业科技孵化器A楼项目



组 106

(1)、《空气调节设计手册》(第二版)

(2)、《采暖通风与空气调节设计规范》GB50019-2012

(3)、《山东省居住建筑节能设计标准》(DBJ14-037-2006)

(4)、《地源热泵系统工程技术规范》(GB50366-2005)2009版)

(5)建设单位对建筑的功能要求



组 113

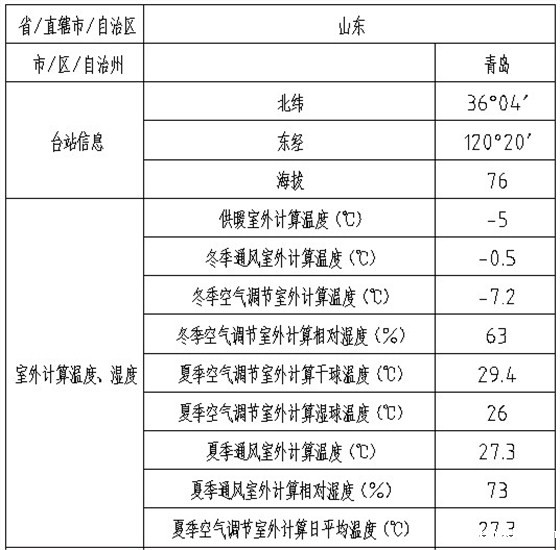

室外设计参数

鑫诚恒业科技孵化器A楼项目1

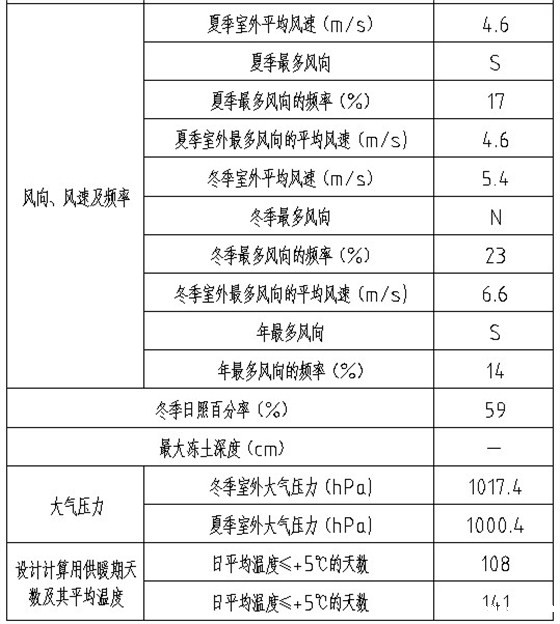

鑫诚恒业科技孵化器A楼项目2



室内设计参数:

夏季 冬季
温度(℃) 24±2 20±2
相对湿度(%) 40~60 30~50
空气流速(m/s) 0.15~0.3 0.15~0.3


组 112


室内系统形式


根据项目特点,该项目系统形式如下: 办公楼的办公室采用风机盘管+新风系统。2026世界杯出线球队机房设置于地下车库负一层。


负荷估算

1)空调负荷:

根据甲方提供的设计图纸资料及负荷计算书,经统计,本工程的冷热负荷值如下表所示:

建筑名称

建筑面积

m2

冷负荷
KW

热负荷
KW

办公楼

24621.31

2412

1725


冷热源方案介绍

从系统合理、可靠、节能、减少系统初投资等综合因素出发,本系统拟采用2026世界杯出线球队系统形式,冷热源方案如下:

按照地埋管负担本项目空调热负荷进行设计,选择2台螺杆式热泵机组提供该项目冷热负荷.本次方案设计预留锅炉接口,锅炉部分的设计不在此次范围内,仅在系统中设计预留口,并在建筑冷热源机房附近区域预留出设备安装空间。


供热期和制冷期

1)供热期:1115日-45日;140天。

2)制冷期:620日-101日;100天。


冷热源方案比较

方案名称

项目

方案一:冷却塔冷水机组+集中供热

方案二:复合式世界杯48队赛制规则

冷热源形式

冷水机组+市政供热

土壤源+冷水机组+锅炉

有无室外机

冷却塔

冷却塔

室外天气影响

冷却塔存在热岛效应;夏季高温时,系统效率下降

地源热泵系统运行不受室外天气影响

控制系统

冷水机组集中控制;

供热系统无法靠节能运行来降低费用;

集中控制,可做到无人值守

噪音问题

存在噪声隐患,室外冷却塔有噪音

机组集中于机房内,室内噪声低

安装空间

需室外放置冷却塔;室内需安装风机盘管及暖气两套系统,占用空间大

室内水系统,占用空间不大

使用寿命

冷水机组位于机房内,一般为15年,
室外冷却塔,影响寿命,需定期维护

地埋管系统使用寿命50年,机组使用寿命一般为1520

初投资估算(/m2)

230280

250330

空调运行费用估算(/m2)

5055

2030

维护管理方面

维护管理复杂;系统维修时影响整个建筑物空调使用

维护管理复杂,单台主机维修时,系统制冷量减少,但不影响整体使用

节能政策

可申请政府节能补贴

静态投资回收期

对比方案

3
